Die Kapazität sagt, wie viele Stunden Ihr Team in einem Sprint für einen Kunden einplanen kann. Sie hinterlegen sie je Kunde und Sprint — nicht als eine Zahl für die ganze Agentur.
Hinterlegen Sie eine Kapazität, wenn die Sprintplanung wissen soll, welcher Anteil eines Sprints diesem Kunden zusteht. So bleibt die automatische Planung realistisch, statt jeden Sprint zu überfüllen.
Kapazität und Budget sind zwei getrennte Stundenwerte. Sie stehen nebeneinander auf der Seite Kapazitäten, wirken aber unterschiedlich.
| Kapazität | Budget (Stundenkontingent) | |
|---|---|---|
| Frage | Wie viele Stunden kann Ihr Team in diesem Sprint für diesen Kunden leisten? | Wie viele Stunden hat der Kunde für einen Zeitraum vereinbart? |
| Gilt für | Einen Kunden und einen Sprint | Einen Kunden und einen Zeitraum (einmalig oder wiederkehrend, etwa pro Monat) |
| Typischer Grund, sie zu ändern | Urlaub, Feiertage, weniger oder mehr verfügbare Personen | Neuer Vertrag, anderes Kontingent, anderer Abrechnungszeitraum |
| Wo Sie es pflegen | Diese Seite, Frage Wie hoch ist Ihre Kapazität für diesen Kunden in diesem Sprint? | Am Kunden und unter Budgetierung |
Die automatische Planung nimmt von beiden die kleinere Zahl als Obergrenze für den Sprint:
Beide Zahlen dürfen sich unterscheiden — das ist der Normalfall, nicht ein Fehler. Die Umplanung nutzt genau diese Grenze, damit weder das Team überlastet noch das Kontingent überschritten wird. Siehe Umplanung.
Klicken Sie auf dem Sprint-Board auf das Zahnrad Kapazitäten anpassen. FeatValue öffnet die Seite Kapazitäten unter Zeitplanung — je nach Filter für einen einzelnen Kunden oder für alle.
| Eintrag | Wirkung |
|---|---|

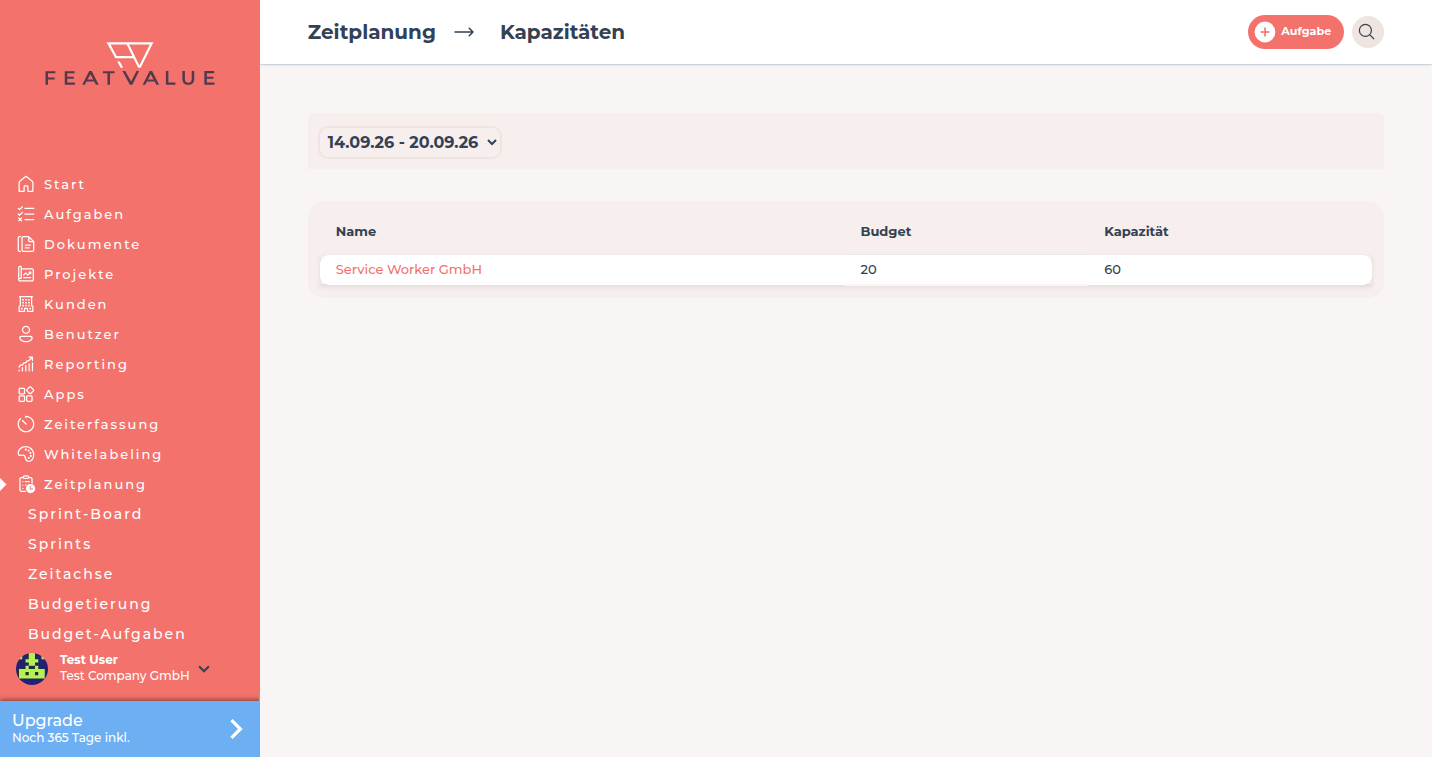

| Kapazitäten | Zeigt je Sprint alle Kunden mit ihrem Kontingent und ihren Stunden. |
| Kapazitäten anpassen | Öffnet diese Liste vom Sprint-Board. |
| Wie hoch ist Ihre Kapazität für diesen Kunden in diesem Sprint? | Die Stunden, die Ihr Team in diesem Sprint für diesen Kunden einplanen kann. |
Kapazitäten brauchen einen Premium-Nutzer, ein Premium-Projekt und Sprints (statisch) oder Sprints (automatisch). Die Stunden gehören immer zu einem Kunden und einem Sprint, nicht zum Zeitraum eines Stundenkontingents.
Prüfen Sie, ob das Projekt premium ist und Sprints nutzt. Öffnen Sie danach auf dem Board Kapazitäten anpassen.
Das ist erwartet: das Kontingent gilt für den ganzen Zeitraum, die Kapazität nur für diesen Sprint. Die Planung nimmt die kleinere der beiden Zahlen. Siehe oben unter Unterschied zu Budget und Budgetierung.
Gerne helfen wir Ihnen weiter. Sie können uns dazu eine E-Mail senden oder eine Videokonferenz vereinbaren:
