การประมาณและการตัดงบ

คุณตั้ง คะแนนเรื่องราว ที่งาน FeatValue แปลงเป็นชั่วโมงแบบเรียนรู้เอง และแสดงผลในคอลัมน์ วางแผน การลดงบประมาณนำชั่วโมงออกจากงบประมาณลูกค้าพร้อมเหตุผล ทั้งสองอย่างไหลเข้าสู่ การวางแผนสปรินต์อัตโนมัติ

มีไว้เพื่ออะไร

คะแนนเรื่องราวบอกว่างานใหญ่แค่ไหน FeatValue เรียนรู้จากงานที่เสร็จด้วยคะแนนเดียวกัน ว่างานแบบนี้ใช้เวลานานเท่าใดในทีมคุณ — ข้อมูลยิ่งมาก ชั่วโมงใน วางแผน ยิ่งแม่น ชั่วโมงเหล่านี้ การวางแผนสปรินต์อัตโนมัติ ใช้สำหรับความจุและงบประมาณ

หากงานชิ้นหนึ่งต่างจากนี้ คุณเขียนทับชั่วโมงในคอลัมน์ วางแผน การกระทำนี้กำหนดระยะเวลาที่คำนวณเฉพาะงานนั้น

การลดเป็นด้านตรงข้าม: หากงานใช้เวลานานกว่าที่วางแผนโดยไม่คาดคิด และคุณไม่ต้องการคิดชั่วโมงนี้กับลูกค้า ให้บันทึกเป็นการลด ชั่วโมงยังถูกบันทึกที่งาน แต่ไม่นับเข้างบประมาณของลูกค้า — คุณรับเอง เหตุผล บอกว่าทำไม: เช่น ประมาณผิด งานซ้ำจากข้อผิดพลาด หรือความเอื้อเฟื้อ

ลูกค้ามีชั่วโมงเท่าใด คุณกำหนดที่ การจัดทำงบประมาณ หน้านี้บรรยายทิศทางตรงข้าม: นำชั่วโมงทีละรายการออกจากงาน

คุณจะพบได้ที่ไหน

คะแนนเรื่องราว อยู่ที่งาน ชั่วโมงที่คำนวณจากนั้นคุณเห็นที่ การวางแผนเวลา → สปรินต์ ในคอลัมน์ วางแผน โดยทั่วไปมีเพียงเอเจนซีที่บันทึกได้

การลดอยู่ที่ การวางแผนเวลา → งานงบประมาณ เปิดแถวเพื่อเห็น การตัด แล้ว ระยะเวลา (เป็น ชม.) และ เหตุผล

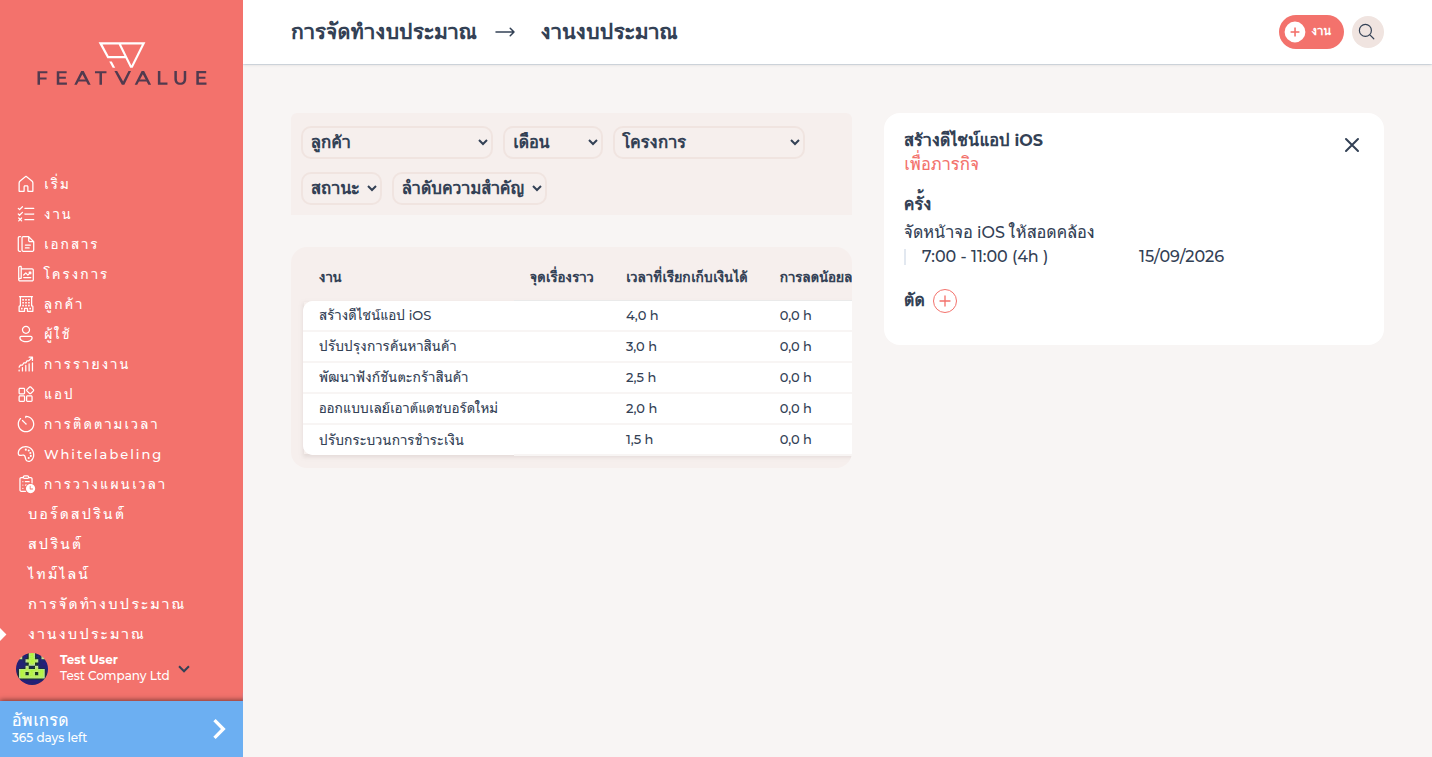

งานงบประมาณพร้อมงานที่เปิดและส่วน การตัด
ที่ งานงบประมาณ คุณบันทึกการลดพร้อมระยะเวลาและเหตุผล

ทำงานอย่างไร

  1. ตั้งคะแนนเรื่องราว

    เปิดงานแล้วเลือก คะแนนเรื่องราว (1, 2, 3, 5, 8, …) FeatValue แปลงเป็นชั่วโมงแบบเรียนรู้เอง แล้วใส่ผลใน วางแผน
  2. ตรวจหรือเขียนทับชั่วโมง

    เปิด การวางแผนเวลา → สปรินต์ แล้วคลิกสปรินต์ ในแท็บ งาน คุณเห็นชั่วโมงที่คำนวณในคอลัมน์ วางแผน คลิกเพื่อตั้งระยะเวลาคงที่ หากงานนี้ควรต่างจากการประมาณที่เรียนรู้เอง การวางแผนสปรินต์อัตโนมัติ ใช้ค่าที่อยู่ที่นั่น

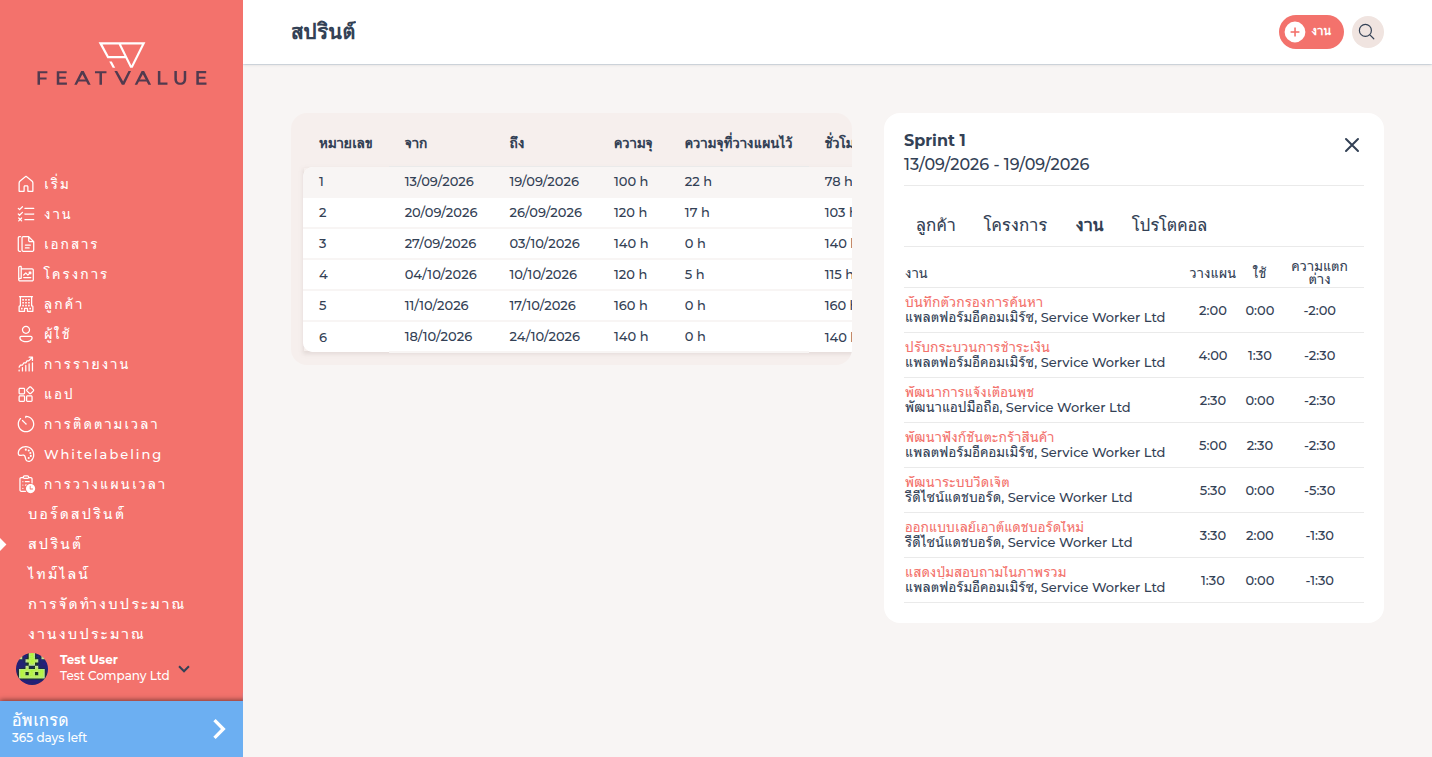

    รายการสปรินต์พร้อมสปรินต์ที่เปิดและแท็บ งาน คอลัมน์ วางแผน
    คอลัมน์ วางแผน แสดงชั่วโมงที่คำนวณจากคะแนนเรื่องราว คลิกเพื่อเขียนทับ
  3. เปิดงานงบประมาณ

    ไปที่ การวางแผนเวลา → งานงบประมาณ ต้องใช้โครงการพรีเมียมและ สปรินต์ (อัตโนมัติ) Premium
  4. สร้างการลด

    เปิดงานในรายการนี้ ที่ การตัด คลิกเครื่องหมายบวก (สร้างการตัด) กรอก ระยะเวลา (เป็น ชม.) และ เหตุผล แล้ว บันทึก

ตัวเลือก

ตัวเลือก ผล
คะแนนเรื่องราว ขนาดของงานที่งานเอง FeatValue แปลงเป็นชั่วโมงแบบเรียนรู้เอง
วางแผน ชั่วโมงที่สปรินต์ มาจากคะแนนเรื่องราว หรือจากการเขียนทับด้วยมือ
งานงบประมาณ รายการงานในมุมมองงบประมาณใต้ การวางแผนเวลา
การตัด ชั่วโมงที่ไม่นับเข้างบประมาณของลูกค้า
ระยะเวลา (เป็น ชม.) ขนาดของการลดเป็นชั่วโมง
เหตุผล ทำไมชั่วโมงเหล่านี้ไม่คิดกับลูกค้า เช่น งานซ้ำหรือความเอื้อเฟื้อ

สิทธิ์

คะแนนเรื่องราว และคอลัมน์ วางแผน โดยทั่วไปเอเจนซีเป็นผู้บันทึก การลดต้องใช้พรีเมียมและสปรินต์อัตโนมัติ Premium การสร้างงานเอง: สร้างและแก้ไขงาน

การแก้ปัญหา

คุณบันทึกคะแนนเรื่องราวหรือชั่วโมงใน วางแผน ไม่ได้

บริษัทของคุณตั้งการประมาณในโครงการนี้ไม่ได้ ขอให้เอเจนซีกรอกคะแนนหรือระยะเวลา

ชั่วโมงใน วางแผน ดูไม่เหมาะสม

FeatValue เรียนรู้จากงานที่เสร็จแล้ว ตอนต้นหรือคะแนนที่หายาก การแปลงจะหยาบกว่า เขียนทับชั่วโมงใน วางแผน หรือรอจนกว่างานที่มีคะแนนเดียวกันเสร็จมากขึ้น

งานงบประมาณว่างหรือไม่มี

โครงการต้องเป็นพรีเมียมและใช้ สปรินต์ (อัตโนมัติ) ตรวจโหมดการวางแผนเวลาของโครงการก่อน

Your question has not been answered?

We will be happy to help you. You can send us an e-mail or arrange a video conference:

+49 251 590 644-60
hello@featvalue.com
Privacy Policyข้อปฏิบัติTerms and Conditions
