Budgettering

De budgettering beheert urencontingenten: u houdt vast hoeveel uren een Klant voor een periode heeft afgesproken, en ziet wat daarvan is gebruikt. Het gaat altijd om uren, niet om geld — facturen schrijft FeatValue niet.

Waar het voor is

Gebruik de budgettering als de automatische sprintplanning binnen het afgesproken urencontingent moet blijven. Een contingent kan eenmalig voor een periode gelden of zich herhalen, bijvoorbeeld 80 uren per maand. Onder Budgettaken ziet u bovendien welke taken daarvan uren hebben gebruikt.

Capaciteit per Klant en Sprint: capaciteitsplanning. Uren weer eruit halen: Schattingen en budgetkortingen.

Waar u het vindt

Open onder tijdsplanning het punt budgettering of Budgettaken. Beide verschijnen als automatische Sprints in gebruik zijn.

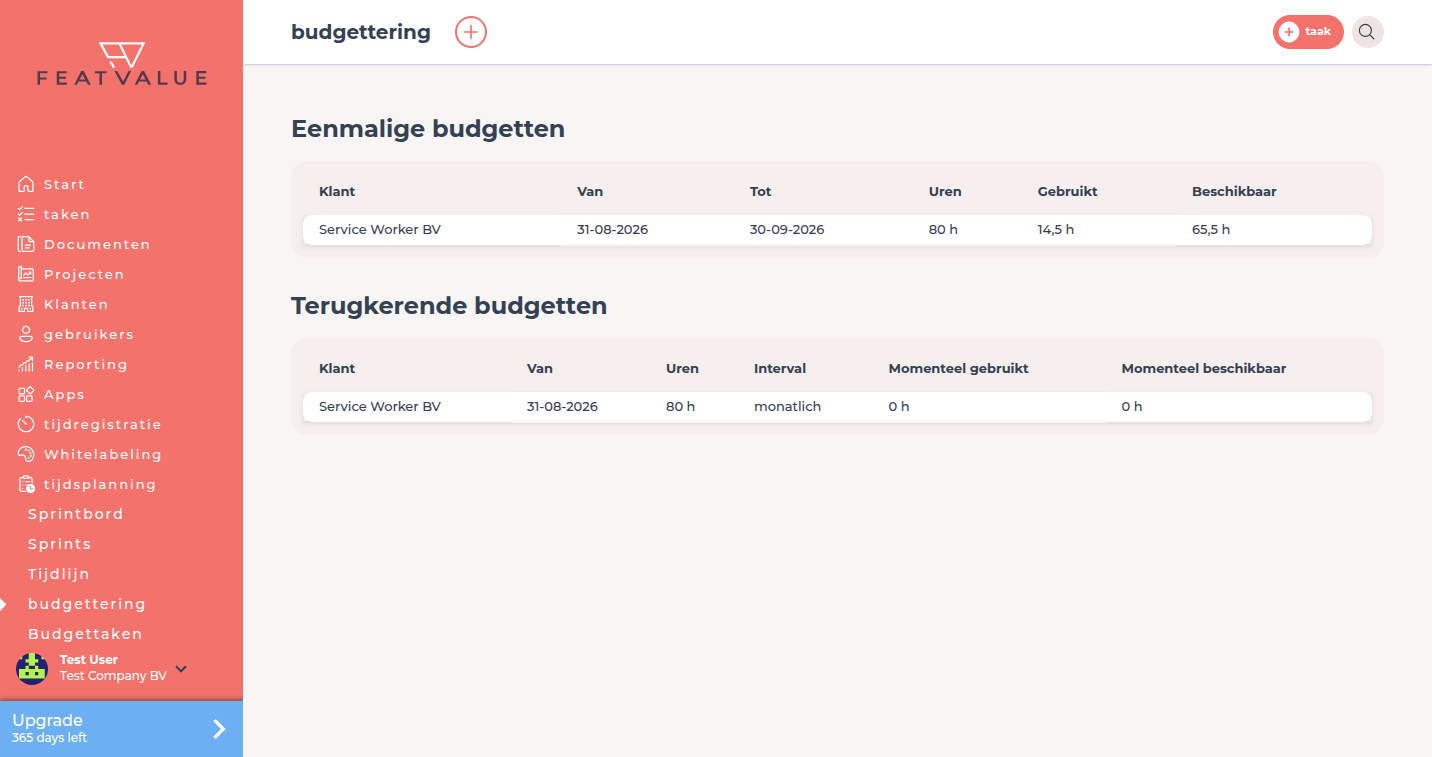

budgettering met eenmalige en terugkerende klanturen
budgettering: eenmalige en terugkerende klanturen met verbruik.

Hoe het werkt

  1. Klantbudget bij de Klant vastleggen

    Open de Klant en vul de periode (Vanaf / tot) en de uren in die in deze periode zijn afgesproken — dat is het contingent. Sla de Klant op.
  2. budgettering openen

    Klik op tijdsplanning → budgettering. De pagina somt eenmalige en terugkerende contingenten per Klant. De kolom toont de afgesproken uren, ernaast staan verbruikt en beschikbaar.
  3. Verbruik bij de taken controleren

    Klik op Budgettaken. De lijst toont taken die op Projecten met automatische Sprints al tijdregistraties hebben. Afzonderlijke uren haalt u hier weer uit het budget — hoe dat gaat, staat onder Schattingen en budgetkortingen.

Opties

Item Effect
Vanaf / tot Periode waarvoor het urencontingent geldt. Staat bij de Klant.
uren De afgesproken uren voor deze periode. In het formulier heet het veld uren.
budgettering Contingenten per Klant met gebruikte en beschikbare uren.
Budgettaken taken die u onder tijdsplanning kunt korten.

Rechten en tarieven

De budgettering heeft een Premium-gebruiker en Sprints (automatisch) nodig bij de Projecten die u budgetteert. De geplande uren van een taak komen vooral uit de Verhaalpunten bij de taak — FeatValue rekent ze zelflerend om in uren: hoe meer voltooide taken met dezelfde punten, hoe nauwkeuriger de schatting. Details: Schattingen en budgetkortingen.

Probleemoplossing

budgettering of Budgettaken ontbreekt

Automatische Sprints staan uit, of uw bedrijf toont de automatische sprintindex niet. Zet een premiumproject op Sprints (automatisch).

Budgettaken is leeg

De lijst bevat alleen taken die op Projecten met automatische Sprints al tijdregistraties hebben.

De uren bij de Klant passen niet bij de Sprint

Het urencontingent geldt voor een hele periode, de capaciteit daarentegen voor één Sprint. Dat zijn twee verschillende waarden. Zie capaciteitsplanning.

Your question has not been answered?

We will be happy to help you. You can send us an e-mail or arrange a video conference:

+49 251 590 644-60
hello@featvalue.com
Privacy PolicyImpressumTerms and Conditions
