Estimasi dan pemotongan anggaran

Anda menetapkan Poin cerita pada tugas. FeatValue mengubahnya menjadi jam secara belajar sendiri dan menampilkan hasilnya di kolom direncanakan. Pemotongan anggaran mengeluarkan jam beserta alasan dari anggaran pelanggan. Keduanya masuk ke perencanaan sprint otomatis.

Untuk apa ini

Poin cerita mengatakan seberapa besar suatu tugas. FeatValue belajar dari tugas selesai dengan poin yang sama, berapa lama hal seperti itu berlangsung di tempat Anda — semakin banyak data, semakin akurat jam di direncanakan. Jam ini dipakai perencanaan sprint otomatis untuk kapasitas dan anggaran.

Jika satu tugas menyimpang, timpa jam di kolom direncanakan. Itu menetapkan durasi terhitung hanya untuk tugas ini.

Pemotongan adalah kebalikannya: jika suatu tugas berlangsung lebih lama dari rencana dan Anda tidak ingin menagih jam itu ke pelanggan, catat sebagai pemotongan. Jam tetap terdokumentasi pada tugas, tetapi tidak dihitung ke anggaran pelanggan — Anda menanggungnya sendiri. Alasan mencatat mengapa: misalnya salah taksir, kerja ulang pada kesalahan, atau kelonggaran.

Berapa jam yang dimiliki pelanggan Anda tetapkan di Penganggaran. Halaman ini menjelaskan arah sebaliknya: mengeluarkan jam satuan dari suatu tugas.

Di mana menemukannya

Poin cerita ada pada tugas. Jam yang dihitung darinya Anda lihat di Waktu → Sprints pada kolom direncanakan. Menyimpan biasanya hanya agensi.

Pemotongan ada di Waktu → Tugas anggaran. Buka suatu baris untuk melihat Pengurangan, lalu Durasi (dalam jam) dan Alasan.

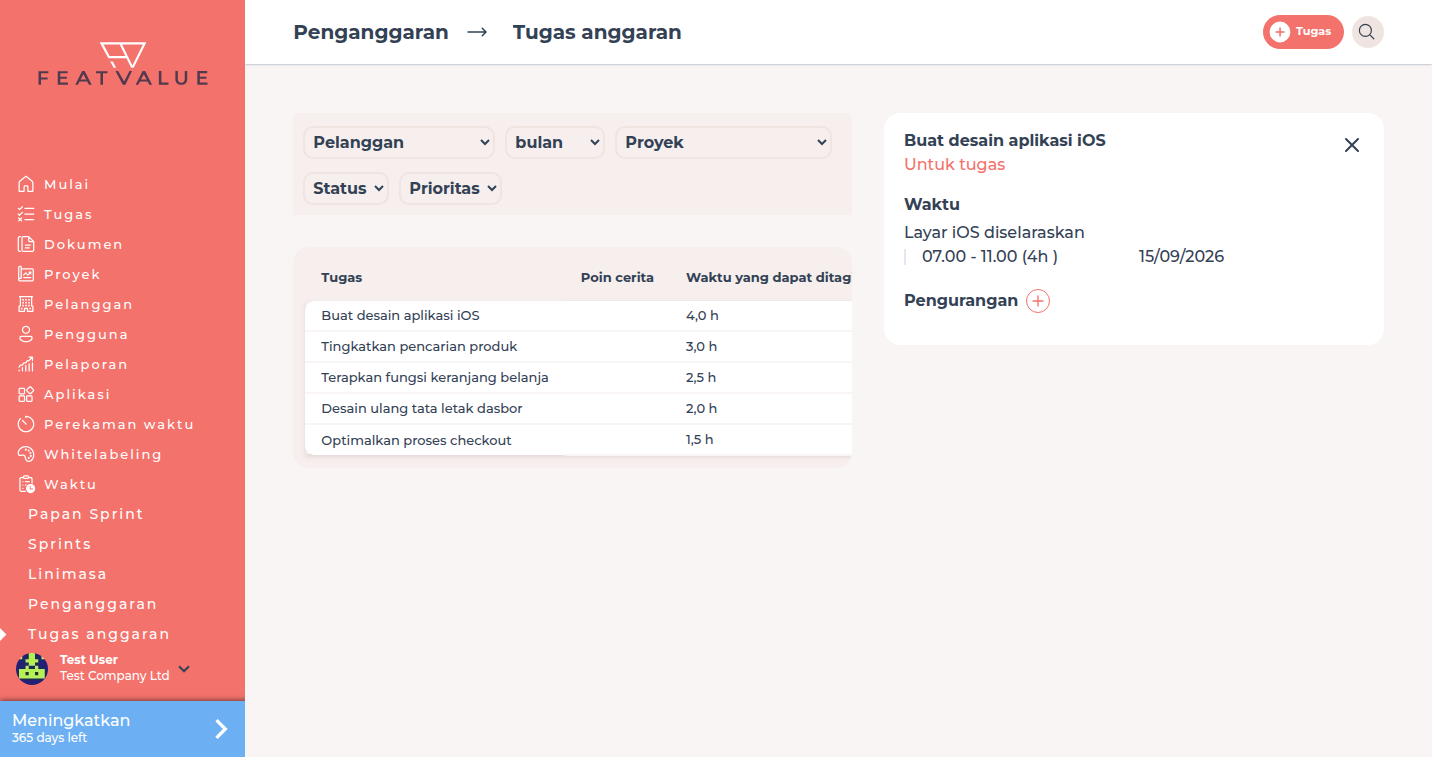

Tugas anggaran dengan tugas terbuka dan area Pengurangan
Di Tugas anggaran Anda mencatat pemotongan dengan durasi dan alasan.

Cara kerjanya

  1. Menetapkan poin cerita

    Buka tugas dan pilih Poin cerita (1, 2, 3, 5, 8, …). FeatValue mengubahnya menjadi jam secara belajar sendiri dan mengisi hasilnya di direncanakan.
  2. Memeriksa atau menimpa jam

    Buka Waktu → Sprints dan klik sprint. Di tab Tugas kolom direncanakan menampilkan jam terhitung. Satu klik menetapkan durasi tetap jika tugas ini harus menyimpang dari estimasi belajar sendiri. Perencanaan sprint otomatis memakai nilai yang ada di sana.

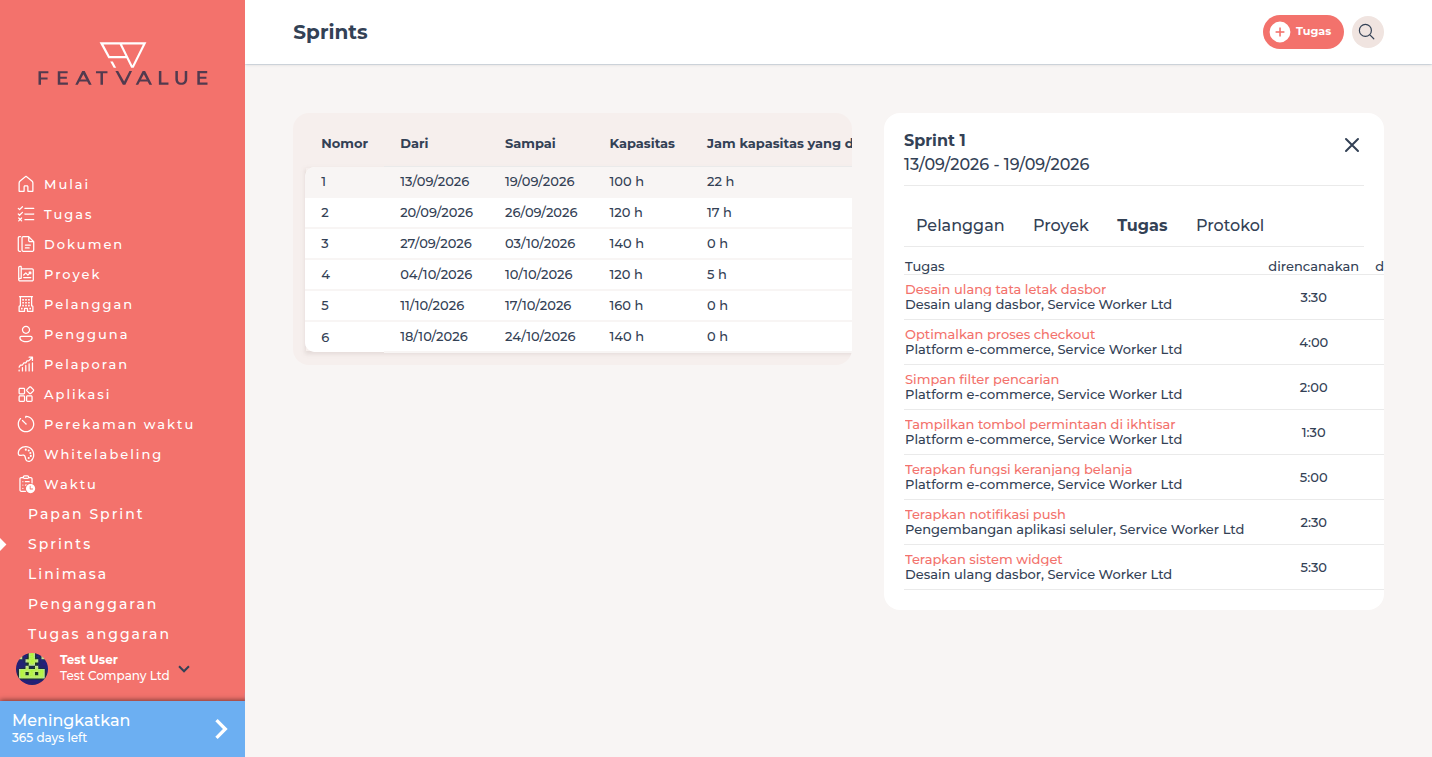

    Daftar sprint dengan sprint terbuka dan tab Tugas, kolom direncanakan
    Kolom direncanakan menampilkan jam yang dihitung dari poin cerita. Satu klik menimpanya.
  3. Membuka Tugas anggaran

    Buka Waktu → Tugas anggaran. Itu membutuhkan proyek Premium dan Sprint (otomatis). Premium
  4. Membuat pemotongan

    Buka tugas di daftar ini. Di bawah Pengurangan klik plus (Buat pemendekan). Masukkan Durasi (dalam jam) dan Alasan, lalu Simpan.

Opsi

Opsi Efek
Poin cerita Ukuran tugas pada tugas itu sendiri. FeatValue mengubahnya menjadi jam secara belajar sendiri.
direncanakan Jam pada sprint. Datang dari poin cerita atau penimpaan manual.
Tugas anggaran Daftar tugas di tampilan anggaran di bawah Waktu.
Pengurangan Jam yang tidak dihitung ke anggaran pelanggan.
Durasi (dalam jam) Ukuran pemotongan dalam jam.
Alasan Mengapa jam ini tidak ditagih ke pelanggan, misalnya kerja ulang atau kelonggaran.

Izin

Poin cerita dan kolom direncanakan biasanya disimpan agensi. Pemotongan membutuhkan Premium dan sprint otomatis. Premium Membuat tugas itu sendiri: Membuat dan mengedit Tugas.

Pemecahan masalah

Anda tidak dapat menyimpan poin cerita atau jam di direncanakan

Perusahaan Anda tidak boleh menetapkan estimasi di proyek ini. Minta agensi mengisi poin atau durasi.

Jam di direncanakan terasa tidak cocok

FeatValue belajar dari tugas selesai. Di awal atau pada poin yang jarang, konversi lebih kasar. Timpa jam di direncanakan, atau tunggu hingga lebih banyak tugas dengan poin yang sama selesai.

Tugas anggaran kosong atau hilang

Proyek harus premium dan memakai Sprint (otomatis). Periksa dulu mode Waktu proyek.

Your question has not been answered?

We will be happy to help you. You can send us an e-mail or arrange a video conference:

+49 251 590 644-60
hello@featvalue.com
Privacy PolicyPemberitahuan HukumTerms and Conditions
