Kapasitas mengatakan berapa jam tim Anda dapat rencanakan dalam suatu sprint untuk seorang pelanggan. Anda menyimpannya per pelanggan dan sprint — bukan sebagai satu angka untuk seluruh agensi.
Simpan kapasitas jika perencanaan sprint harus tahu bagian sprint mana yang menjadi hak pelanggan ini. Dengan begitu perencanaan otomatis tetap realistis, bukan memenuhi setiap sprint.
Kapasitas dan anggaran adalah dua nilai jam terpisah. Mereka berdiri berdampingan di halaman Kapasitas, tetapi bekerja berbeda.
| Kapasitas | Anggaran (kuota jam) | |
|---|---|---|
| Pertanyaan | Berapa jam tim Anda dapat kerjakan di sprint ini untuk pelanggan ini? | Berapa jam yang disepakati pelanggan untuk suatu periode? |
| Berlaku untuk | Satu pelanggan dan satu sprint | Satu pelanggan dan satu periode (sekali atau berulang, misalnya per bulan) |
| Alasan khas untuk mengubahnya | Cuti, hari libur, lebih sedikit atau lebih banyak orang tersedia | Kontrak baru, kuota lain, periode penagihan lain |
| Di mana Anda merawatnya | Halaman ini, pertanyaan Apa kapasitas Anda untuk klien ini dalam sprint ini? | Pada pelanggan dan di Penganggaran |
Perencanaan otomatis mengambil angka yang lebih kecil dari keduanya sebagai batas atas sprint:
Kedua angka boleh berbeda — itu kasus normal, bukan kesalahan. Perencanaan ulang memakai batas ini agar tim tidak kelebihan beban dan kuota tidak terlampaui. Lihat Perencanaan ulang.

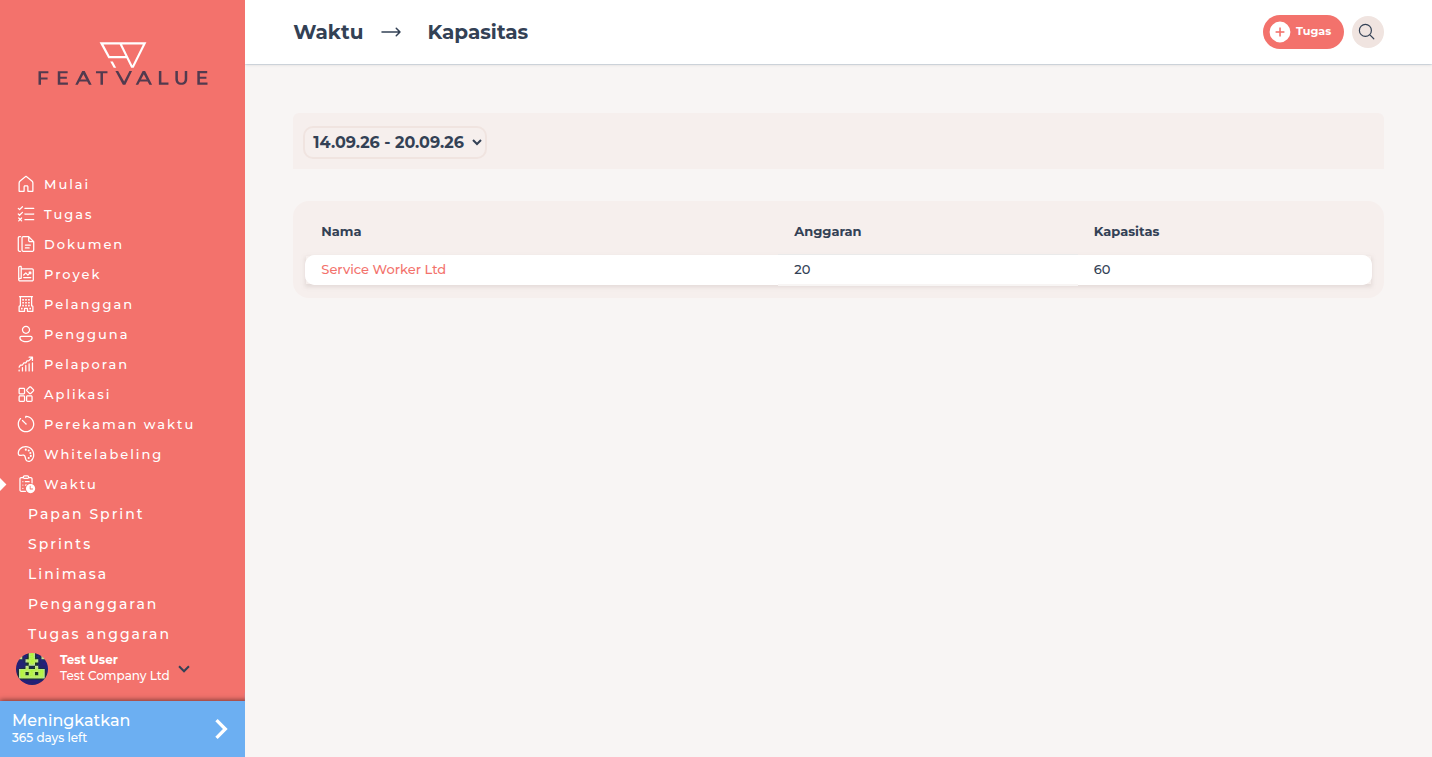

Klik di papan sprint pada roda gigi Menyesuaikan kapasitas. FeatValue membuka halaman Kapasitas di bawah Waktu — sesuai filter untuk satu pelanggan atau semua.
| Entri | Efek |
|---|---|
| Kapasitas | Menampilkan per sprint semua pelanggan dengan kuota dan jamnya. |
| Menyesuaikan kapasitas | Membuka daftar ini dari papan sprint. |
| Apa kapasitas Anda untuk klien ini dalam sprint ini? | Jam yang dapat direncanakan tim Anda di sprint ini untuk pelanggan ini. |
Kapasitas membutuhkan pengguna Premium, proyek Premium, dan Sprint (statis) atau Sprint (otomatis). Jam selalu milik satu pelanggan dan satu sprint, bukan periode kuota jam.
Periksa apakah proyek premium dan memakai sprint. Setelah itu buka di papan Menyesuaikan kapasitas.
Itu diharapkan: kuota berlaku untuk seluruh periode, kapasitas hanya untuk sprint ini. Perencanaan mengambil angka yang lebih kecil. Lihat di atas pada Perbedaan dari anggaran dan Penganggaran.
