Usted asigna Puntos de historia en la Tarea. FeatValue los convierte en horas de forma autoaprendida y muestra el resultado en la columna planeado. Un recorte de presupuesto saca horas del presupuesto del cliente con un motivo. Ambos entran en la planificación automática de sprints.
Los Puntos de historia dicen cuán grande es una Tarea. FeatValue aprende de Tareas terminadas con la misma puntuación cuánto tarda eso en su caso — cuantos más datos, más precisas son las horas en planeado. Esas horas las usa la planificación automática de sprints para capacidad y presupuesto.
Si una Tarea concreta se desvía, sobrescribe las horas en la columna planeado. Eso fija la duración calculada solo para esa Tarea.
Un recorte es el contrapunto: si una Tarea ha durado más de lo previsto y no quiere imputar esas horas al cliente, las registra como recorte. Las horas quedan documentadas en la Tarea, pero no cuentan contra el presupuesto del cliente — usted las asume. El Razón indica por qué: por ejemplo una mala estimación, retrabajo de un error o cortesía.
Cuántas horas tiene un cliente lo fija en Presupuestos. Esta página describe el sentido inverso: sacar horas sueltas de una Tarea.

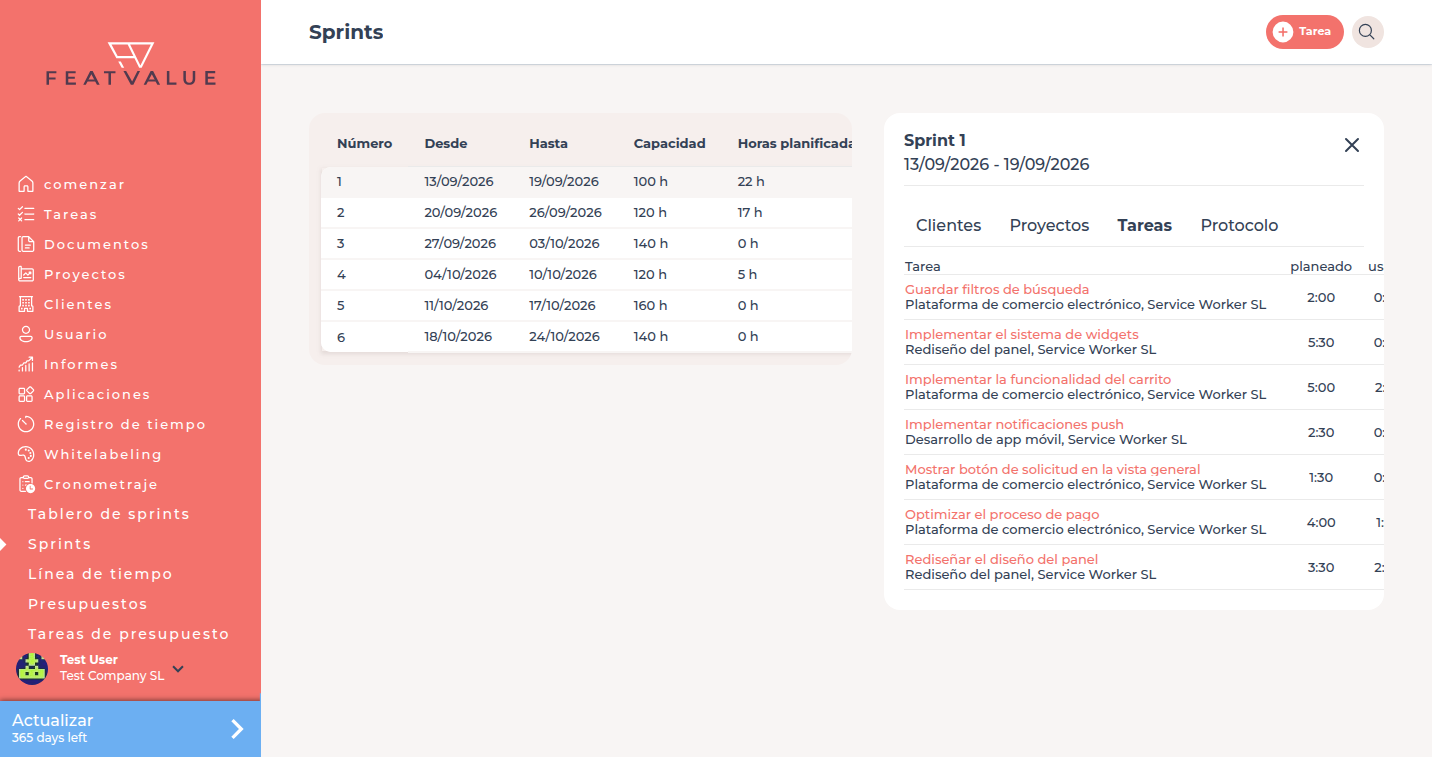

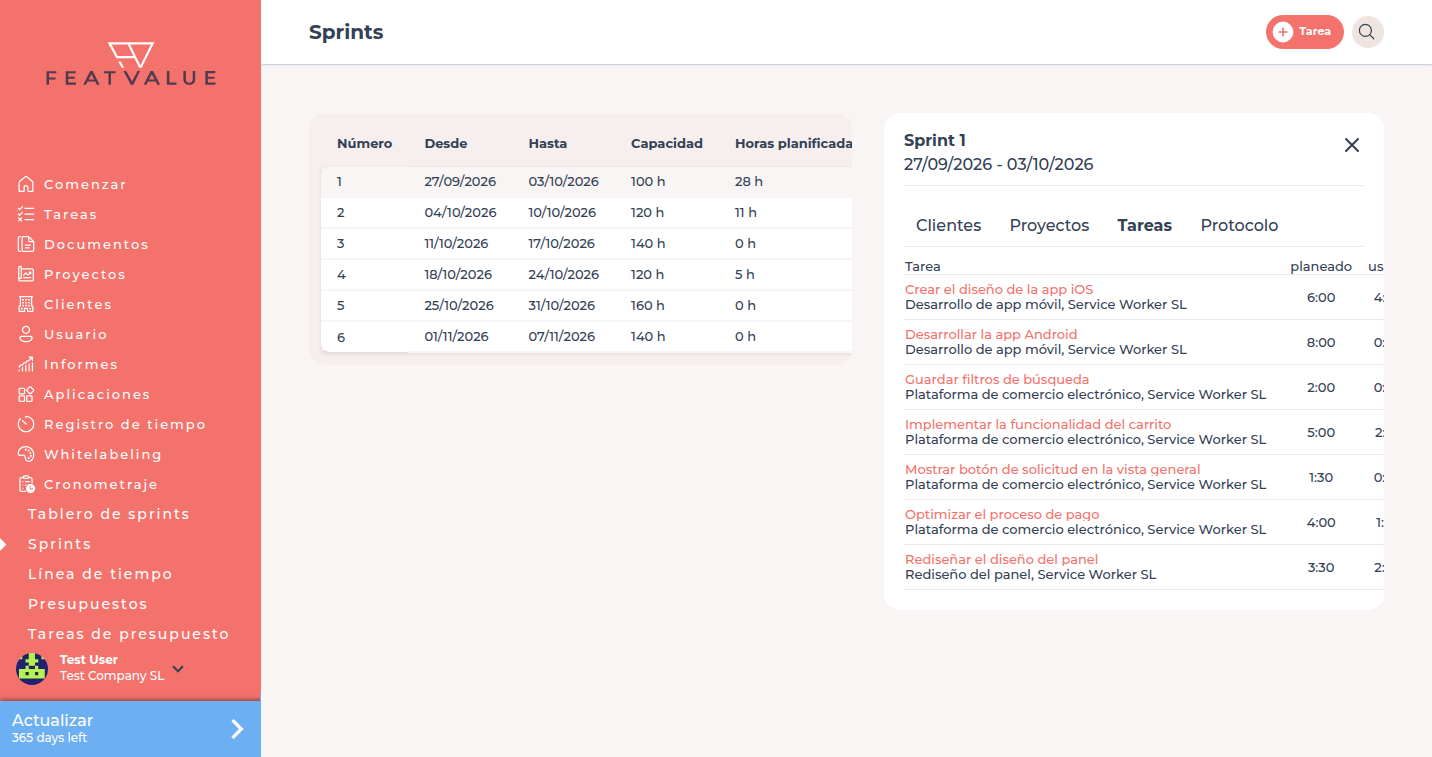

Los Puntos de historia están en la Tarea. Las horas calculadas las ve bajo Cronometraje → Sprints en la columna planeado. Guardar suele poderlo solo la Agencia.

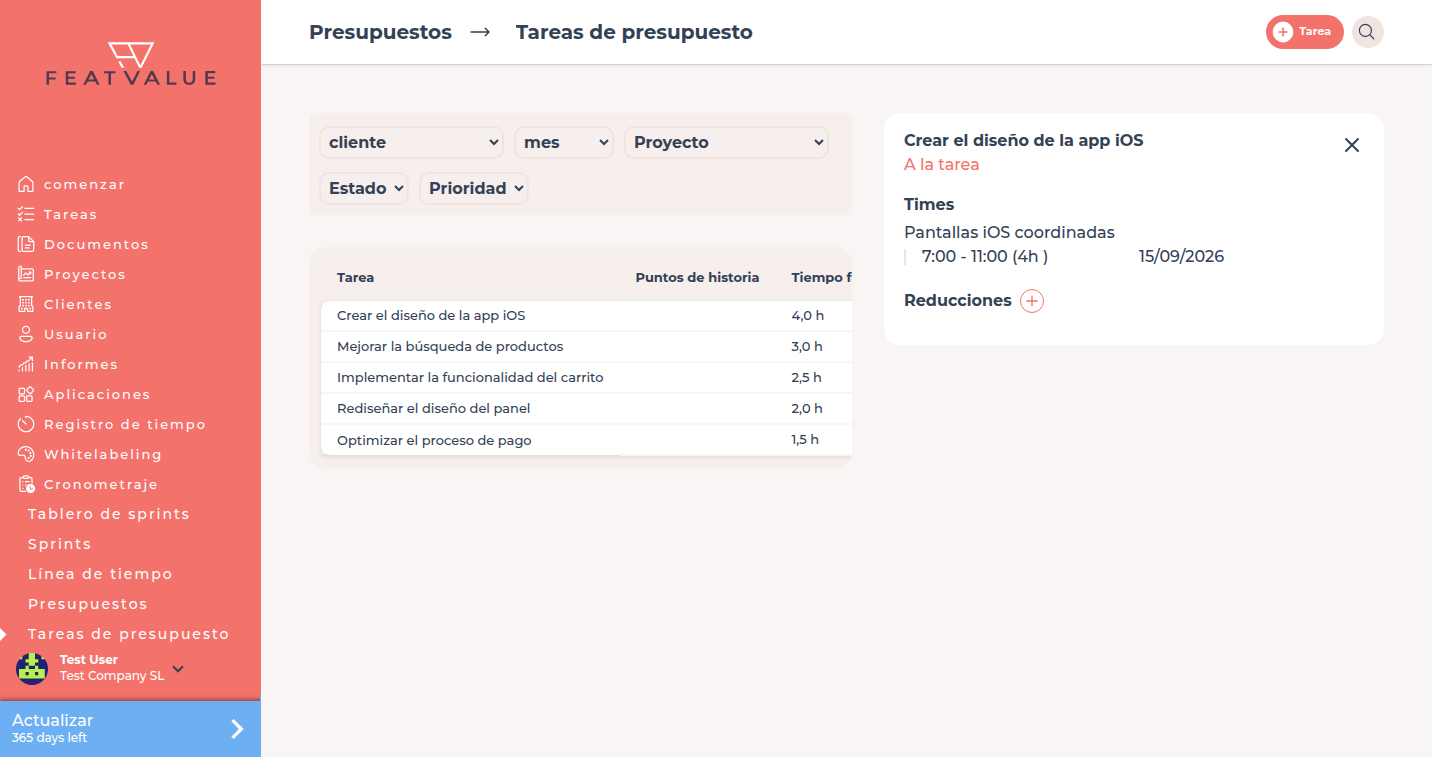

Los recortes están bajo Cronometraje → Tareas de presupuesto. Abra una fila para ver Reducciones, luego Duración (en h) y Razón.
| Opción | Efecto |
|---|---|
| Puntos de historia | Tamaño de la Tarea en la Tarea misma. FeatValue los convierte en horas de forma autoaprendida. |
| planeado | Las horas en el Sprint. Salen de los Puntos de historia o de una sobrescritura manual. |
| Tareas de presupuesto | Lista de Tareas en la vista de presupuesto bajo Cronometraje. |
| Reducciones | Horas que no cuentan contra el presupuesto del cliente. |
| Duración (en h) | Tamaño del recorte en horas. |
| Razón | Por qué estas horas no se imputan al cliente, por ejemplo retrabajo o cortesía. |
Puntos de historia y la columna planeado los guarda de norma la Agencia. Los recortes necesitan Premium y Sprints automáticos. Premium Crear la Tarea: Crear y editar Tareas.
Su empresa no puede fijar la estimación en este Proyecto. Pida a la Agencia que introduzca los puntos o la duración.
FeatValue aprende de Tareas terminadas. Al principio o con puntuaciones raras la conversión es más tosca. Sobrescriba las horas en planeado o espere a que haya más Tareas terminadas con la misma puntuación.
El Proyecto debe ser premium y usar Sprints (automático). Compruebe primero el modo de Cronometraje del Proyecto.
